欧美激情国产精品视频一区_岛国AAAA级午夜福利片_ 国产免费又爽又黄又刺激_欧美日韩另类视频在线_国产日

深圳市賽為安全技術服務有限公司
EN
菜 單

作業許可管理辦法

類別:文章分享 發布時間:2021-03-10 瀏覽人次:

第一章總則

第一條為了加強作業風險管理控制,正確識別、評估和分析與作業相關的危險因素,以采取有效的預防和應急措施,制定本辦法。

第二條作業許可是對存在較大風險或潛在重大危險的作業進行規范和控制,保障作業人員、環境和設備的安全,針對不同風險類型而采取的專項組織管理措施。

第三條本辦法明確了作業許可的管理范圍和控制要求。

第四條本辦法適用于四川石化項目工程施工過程作業許可的管理。


第二章職責


第五條HSE部


負責制定和修訂作業許可的管理辦法,并監督檢查參建單位的執行情況。


第六條工程部

負責會簽作業許可證;審批占道/斷路作業許可。


第七條項目經理分部

負責會簽作業許可證,對作業許可的執行情況進行監督檢查。


第八條監理單位

負責審核會簽作業許可證,對作業許可的安全措施落實情況進行監督檢查。


第九條EPC/PC承包商

EPC/PC承包商的主要職責如下:

(一)落實作業條件和各項HSE預防措施、應急措施;

(二)負責審批本單位承包項目的作業許可證;

(三)向作業人員進行安全技術交底;

(四)監督、檢查作業過程。


第三章作業許可證管理范圍

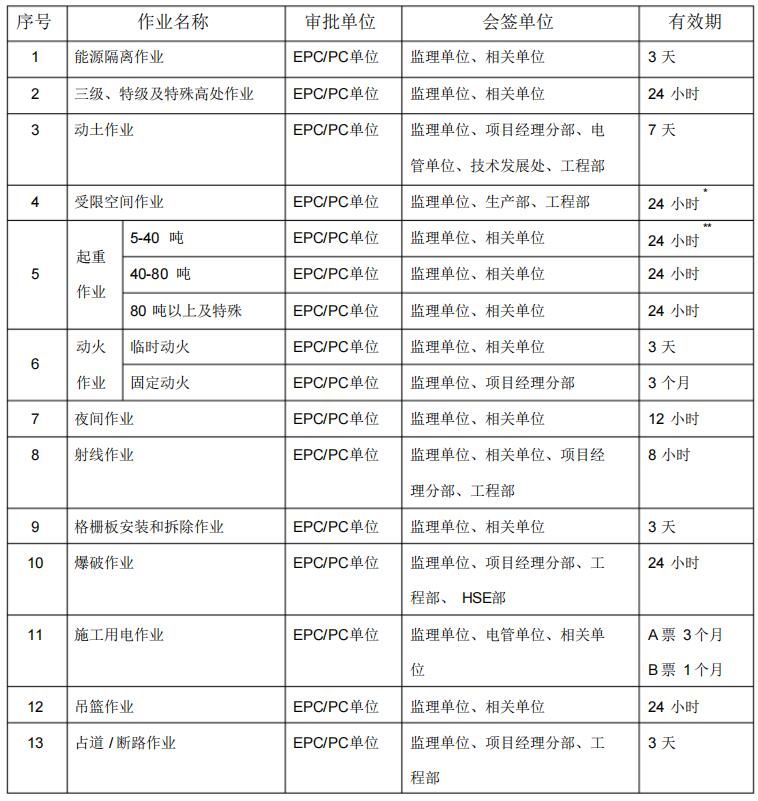

第十條EPC/PC承包商必須對以下作業辦理作業許可證。作業及作業許可證審批權限和有效期見下表。


*如果受限空間內曾含有有毒有害、易燃易爆介質時,有效期為8小時。

**對于起重量小于5噸的吊裝作業,作業開始前必須填寫起重作業評估表,進行風險識別分析,制定施工方案,落實風險防控措施,安全技術交底。經風險識別后確定為高風險的起重作業,除執行上述措施外,還必須由作業許可證進行管理。

作業許可管理辦法

第四章作業許可申請

第十一條作業單位在作業前按照批準的施工技術方案確認現場的作業條件、落實各項風險預防措施和應急措施,提前24小時向作業許可證審批單位/部門提出書面申請,作業許可由作業單位施工主管人員提出申請,不得安排HSE人員申請辦理作業許可。


第十二條緊急情況(搶救人員、處理險情)下,可由作業負責人或其他領導在采取安全措施、指派專人監護的前提下,口頭批準進行,如需連續作業補辦作業許可。


第十三條作業許可證要說明作業內容、作業時間、作業地點、作業工具、每次作業人數以及作業中潛在的危險、預防措施和應急措施。


第十四條作業許可證不能互相代替。例如:在晚間22:00至次日凌晨6:00實施射線作業,射線作業單位要同時辦理《射線作業許可證》和《夜間作業許可證》。


第十五條各類作業許可證分類單獨編號。

第十六條作業許可證的樣式詳見相應管理辦法的附表。

第五章作業許可證簽發

第十七條填寫說明

申請:由作業負責人填寫;

安全措施:由作業負責人負責填寫;

會簽:由作業單位組織涉及的相關單位負責人和監理填寫;

批準:EPC/PC單位批準人或其授權人填寫;

放行(僅限電子版):施工用電作業許可證(A)由電管單位批準人在現場填寫,其它由EPC/PC單位批準人或其書面授權人在現場填寫;

作業許可證關閉:由申請人和批準人填寫;

作業許可證取消:由申請人和批準人填寫;


第六章安全措施

第十八條作業負責人明確具體的工作任務,根據具體的工作任務列出關鍵工作步驟,根據具體的工作步驟,識別每一步的工作危害,針對相應的危害進行風險評估,在對所有的已知、可能和潛在的危害因素評估結束后,針對危害采取相應的安全措施。


第七章作業許可管理

第十九條作業許可證審批單位/部門負責人組織檢查、確認現場的作業條件和相關的預防措施、應急措施,主要確認以下條件:

(一)確定現場作業監護人,明確其監護職責,監護人經過專業HSE培訓,了解作業風險和預防措施,并穿著項目統一制式、有明顯標識的服裝;


(二)配齊個人防護用品和必要的通訊工具;

(三)設置必要的安全標志;

(四)通知可能對其造成影響的各相關方;

(五)對所有作業人員進行安全技術交底;

(六)動火作業配備必要的消防器材;

(七)受限空間作業進行可燃?xì)怏w濃度、有毒有害物質濃度、含氧量取樣分析;

(八)確保不對其它正在進行中的作業構成威脅。

第二十條需要會簽的作業許可證由作業單位/部門組織,會簽單位簽署意見并署名后,由作業單位與會簽單位協商共同落實意見中的措施。

作業單位將會簽完成后的許可證報EPC/PC承包商,EPC/PC承包商審批人(或被授權審批人)審查和確認后,簽字批準。


第二十一條EPC/PC承包商要指定人員負責作業許可證審批,因工程特殊需要根據工作實際亦可書面授權給工程承包商的指定人員,且只能對一級承包授權,作業發生問題則不能減輕授權方的責任。EPC/PC承包商指定的作業許可證審批負責人的簽字、經書面授權的作業許可證審批負責人的簽字與書面授權書,報所在項目經理分部備案。


第二十二條作業結束后,由作業批準人或其授權批準人在現場驗收合格后,與作業方共同簽字后關閉作業許可證。

第二十三條發生下列任何一種情況,作業單位有責任立即終止作業,取消(相關)作業許可證,并告知批準人許可證被取消的原因,若需繼續作業重新辦理許可證。


(一)作業環境和條件發生變化;

(二)作業內容發生變化;

(三)實際作業與作業計劃的要求發生重大偏離;

(四)現場作業人員發現重大安全隱患;

(五)發現有可能發生立即危及生命的違章行為;

(六)事故狀態下。


第二十四條作業許可證中的簽字欄、意見欄不得空白。

第二十五條紙質印刷版作業許可證一式三份,現場監護人、EPC/PC批準簽發單位、現場票證公示欄各一份。電子版作業許可證在完成作業許可審批(在電腦系統中)后打印出來,由審批人現場簽發放行欄后放置在現場票證公示欄?,F(xiàn)場票證公示欄內作業許可證由所在項目經理分部負責收集保存。


第二十六條HSE專業工程師對作業許可的安全措施落實情況進行現場監督檢查,對于下列作業,在作業許可證監督欄上簽字。


(一)進入受限空間作業;

(二)三級以上的高處作業;

(三)40噸以上(含40噸)的起重作業和特殊起重作業。

第八章作業許可證的使用

第二十七條作業過程中更換監護人時,新的監護人要重新檢查確認安全措施并在監護人簽字欄簽字。

第二十八條作業許可證只在其限定的時間和地點有效,在規定的時間內未能完成作業或作業推遲,重新辦理作業許可證。

第二十九條作業環境/條件發生變化時,停止作業,重新進行風險評估,并重新辦理作業許可證。

第三十條許可證一旦被取消即作廢,如再開始工作,需要重新申請作業許可證。

第三十一條作業完成后,申請人與批準人或其書面授權人在現場驗收合格后,雙方簽字后方可關閉作業許可證。

第三十二條作業許可證生效后,不得再做任何修改。許可證關閉后交批準方、項目經理分部存檔,保存一年(包括已取消作廢的許可證)。


第九章附則

第三十三條本辦法未盡事宜按國家和行業有關標準規定執行。

第三十四條本辦法由四川石化公司質量安全處負責解釋。

第三十五條本辦法自發布之日起施行。


推薦閱讀

職業健康安全管理體系內審:企業避免工作場所風險的利器

在現代企業管理中,職業健康安全管理體系(OH&S)的內審是確保工作場所安全的重要環節。通過內審,企業能夠識別和評估潛在風險,采取預防措施,從而避免事故發生,保障員工健康和企業財產安全。

2024-04-30
五一假期高速公路安全檢查面臨的挑戰與應對策略

五一假期,高速公路成為眾多出游者的首選路線,但隨之而來的是安全檢查的多重挑戰。本文將探討在這一特殊時期,高速公路安全檢查面臨的主要挑戰,并提出相應的應對策略。

2024-04-29
五一期間高速公路安全檢查效率提升策略

五一假期,高速公路車流量激增,安全檢查成為確保道路暢通和預防事故的關鍵環節。然而,如何在有限的時間內提高檢查效率,成為擺在各相關部門面前的難題。本文將探討一些實用的策略,以期在保障安全的同時,提升檢查的效率。

2024-04-29
集團公司安全管理如何與時俱進,適應新形勢下的安全需求?

科技的飛速發展和社會的不斷進步,集團公司在安全管理方面也需要與時俱進,以適應新形勢下的安全需求。以下是一些方法和策略,可以幫助集團公司做好安全管理,確保企業在競爭激烈的市場中長期穩定發展。

2024-04-28
建筑工程風險評估,猶如織就安全之網。

當談到建筑工程時,一個重要的方面就是風險評估。建筑工程風險評估可以被看作是織就安全之網的過程,它旨在識別潛在的風險和危險,從而采取措施來減少事故發生的可能性。在建筑工程中,風險評估是一項關鍵的步驟,能夠幫助確保工程項目的順利進行,并保障參與者的安全。

2024-04-25
如何確保變電站安全檢查全面無死角?

為了確保變電站的安全運行,進行全面無死角的安全檢查至關重要。以下是一些確保變電站安全檢查全面無死角的方法:

2024-04-25
X
X
400-902-2878400-902-2878
企業郵箱mail@safewaychina.com
在線咨詢在線咨詢
